固城湖旅游度假區園區道路按節點工期完成水穩施工

發布時間:2015-09-24 來源:

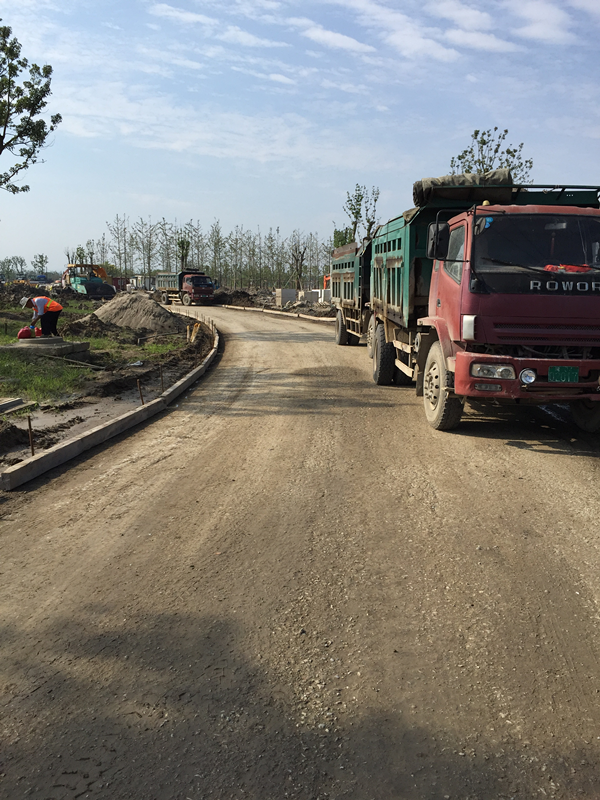

       9月2日,路面二部接固城湖旅游度假區指揮部要求,立即進場進行水穩施工, 10月1日完成景區內瀝青路面攤鋪,上報施工方案及進度計劃。路面二部作為瀝青施工的前沿陣地,在接到通知后,立即組織現場調查,于當天下午完成施工方案及進度計劃編制,計劃9月23日完成水穩施工,并通過監理、業主審核。9月3日即開始施工。
       水穩施工期間,園區內管線、基建、裝飾、綠化、橋梁等工程隊伍交叉施工,給項目部交通導行、道路封閉、下承層清掃、測量放樣造成諸多不便。針對以上問題項目部劃分了施工區段,分病害修補區、清掃區、測量區并由專人負責。針對交叉施工存在問題積極與指揮部對接溝通,協調各施工隊伍之間矛盾。根據計劃扎實落實當天施工計劃,期間受陰雨天氣影響,項目部及時調整計劃,充分利用修補區自由時差,確保計劃工期。
       施工期間,指揮部、項目部帶領全體職工精心組織、攻堅克難,于9月22日完成全部施工任務。迎湖桃源水穩施工的及時完工,為確保10月1日瀝青施工爭取了寶貴的時間。(蔡長峰)
